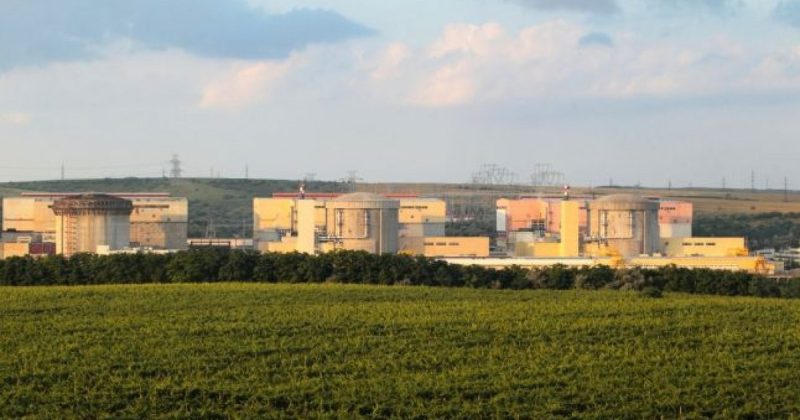

Cernavodă, proiectul nuclear al lui Ceaușescu: cum a ajuns centrala să fie construită cu întârziere, probleme și controverse
Centrala Nuclearoelectrică de la Cernavodă, acum un element esențial al sistemului energetic din România, se bucură de o poveste complexă, care își are rădăcinile în perioada comunistă. Proiectul a fost ambițios, propunând inițial construcția a mai multor reactoare nucleare, dar a fost marcat de întârzieri, controverse, probleme financiare și decizii politice controversate.
Fascinarea României pentru energia nucleară a început în anii ’50, iar în 1968 a fost aprobat primul program nuclear național, care visa dezvoltarea unei capacități energetice de aproximativ 10.000 MW, prin construirea a 15 unități nucleare până în anul 1980. Totuși, întregul plan se dovedea un gigant greu de susținut, având costuri estimate la cel puțin 20 de miliarde de dolari.
De la tehnologia sovietică la reactorul canadian CANDU
Inițial, autoritățile române aveau în vedere o centrală pe malul râului Olt, bazată pe tehnologia sovietică. Planul a fost însă abandonat, iar deciziile s-au îndreptat către tehnologia canadiană CANDU, care utiliza uraniu natural și apă grea. Negocierile pentru utilizarea acestei tehnologii s-au extins pe o perioadă lungă, începând cu sfârșitul anilor ’60, dar suspendate temporar în 1973 din cauza îngrijorărilor canadiene legate de utilizarea posibilă a tehnologiilor nucleare în scopuri militare, cu referire directă la experiența Indiei.
În 1977, România a semnat un acord de cooperare cu Canada pentru utilizarea pacifică a energiei atomice, iar în decembrie 1978 a fost semnat contractul de licență pentru tehnologia CANDU. Deși România a dorit inițial să achiziționeze 20 de reactoare, deciziile financiare ulterioare au restrâns planul la două unități.
Un proiect lovit de criza economică
Aprobarea amplasării centralei la Cernavodă a avut loc în ianuarie 1979, iar construcția a demarat pe malul drept al Dunării. Proiectul, care preconiza finalizarea primei unități până în 1985, s-a confruntat rapid cu dificultăți. În martie 1982, având probleme financiare grave, România a ajuns în incapacitate de plată, iar financierea canadiană a fost suspendată, lăsând lucrările afectate de lipsuri. Aproximativ jumătate din credit fusese deja utilizat la acea dată.
Pe lângă aceste obstacole financiare, conducerea comunistă a încercat să implice industria românească în producția diverselor componente necesare, ceea ce a dus la probleme tehnice și întârzieri semnificative din cauza lipsei de experiență a unităților locale.
Cum intervenția politică a complicat proiectul
În 1985, Nicolae Ceaușescu a vizitat șantierul și a insista asupra reducerii consumului de materiale, generând un impact negativ asupra calității construcției. Presa de stat a lăudat această vizită, fără a sublinia provocările evidente cu care se confrunta șantierul, cum ar fi organizarea defectuoasă și condițiile de muncă precare pentru muncitori.
Peste 15.000 de oameni lucrau pe șantier în 1989
Până în 1989, cu toate că aproximativ 15.000 de muncitori români și 14 specialiști canadieni erau angajați pe șantier, progresul era limitat, Unitatea 1 fiind finalizată într-o proporție de doar 45%. Activitatea de pe șantier era catalogată ca haotică, reflectând lipsa de coordonare și eficiență, lucru care a dus la o continuare a întârzierilor.
Incendiul din 1989, un nou obstacol
În aprilie 1989, un incendiu serios a izbucnit pe șantier, provocat de un cablu defectuos. Deși au existat intervenții rapide, incidentul a generat întârzieri semnificative ulterioare în proiect. În cadrul conducerii partidului, Ceaușescu a etichetat acest incident ca „neglijență criminală”.
După 1989, proiectul a fost reevaluat
După căderea regimului comunist, centrala a continuat să fie subiect de interes, având parte de o reevaluare și consultări internaționale. Agenția Internațională pentru Energie Atomică a identificat deficiențe și a recomandat concentrarea asupra finalizării Unității 1.
Unitatea 1 a produs primul megawatt în 1996, fiind apoi pusă în exploatare comercială. Unitatea 2 a fost finalizată mulți ani după, în 2007. Aceste două unități au ajuns să constituie o parte fundamentală din sistemul energetic românesc, având o capacitate totală de aproximativ 1.400 MW.
De la proiectul lui Ceaușescu la unul dintre pilonii energiei românești
Istoria centralei de la Cernavodă este un exemplu elocvent al discrepanței dintre ambițiile regimului comunist și dificultățile practice întâlnite în realizarea unui astfel de proiect complex. Ce ar fi trebuit să fie un succes rapid s-a dovedit a fi un lung și plin de provocări parcurs, până când în sfârșit, centrala a început să contribuie efectiv la sistemul energetic național, evidențiind lecțiile legate de importanța planificării eficiente și a pregătirii tehnice în gestionarea proiectelor de mari proporții.
